НЭСК рассказали о ходе строительства ЛЭП в рамках проекта CASA-1000

О ходе строительства ЛЭП 500 кВ в рамках реализации проекта CASA-1000 рассказали в ОАО «НЭСК».

В общей сложности в Кыргызстане будет проложено 455.6 километра ЛЭП от ячейки 500 кВ, которая будет построена специально для этой ЛЭП на подстанции 500 кВ «Датка», от которой линия протянется через Джалал-Абадскую, Ошскую и Баткенскую области до границы с Таджикистаном.

На сегодняшний день выполнены следующие строительные работы:

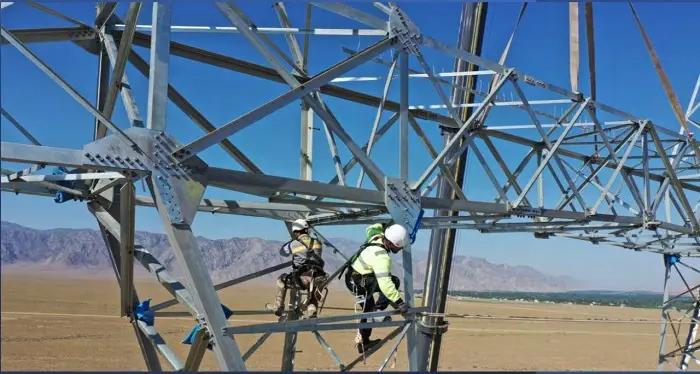

Строительство подъездных путей выполнено к 955 опорам (76%), рытье котлованов под опоры – 897 (72%), армирование и заливка бетона – 742 (59%), монтаж опор – 436 (35%). Всего по проекту будет построено 1 тысяча 241 опора.

В настоящее время активная работа ведется в Баткенской, Ошской и Джалал-Абадской областях. В работе задействованы 84 единицы спецтехники и спецмашин, 44 единицы автотранспортных средств и 230 работников, из которых около 70% — местные жители.
Для мобилизации специалистов для возведения инфраструктурных объектов в указанных трех областях созданы шесть строительных баз.

Справка: CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан, Таджикистан с Афганистаном и Пакистаном и выработать механизмы для торговли электроэнергией в соответствии с международными стандартами.

Тэги: CASA-1000 ЛЭП ОАО «НЭСК»

Еженедельные дайджесты Акчабар

Каждую неделю мы будем готовить для вас обзор наиболее важных и интересных событий

Акчабар для iPhone

  • Курсы валют в Бишкеке
  • Новости и аналитика
  • Карта банкоматов
Закрыть

Акчабар для Android

  • Курсы валют в Бишкеке
  • Новости и аналитика
  • Карта банкоматов и сберкасс
Закрыть
