09.06.2026, 10:35Министерство энергетики продолжает реализацию проектов по развитию энергетической инфраструктуры страны и расширению генерирующих мощностей. В рамках этих мероприятий ОАО «Чакан ГЭС» ведет строительство Папанской гидроэлектростанции.
На сегодняшний день на одном из ключевых объектов проекта — деривационном водоподводящем тоннеле — выполнена проходка первых 30 метров. Общая протяженность тоннеля составит 1.5 километра.

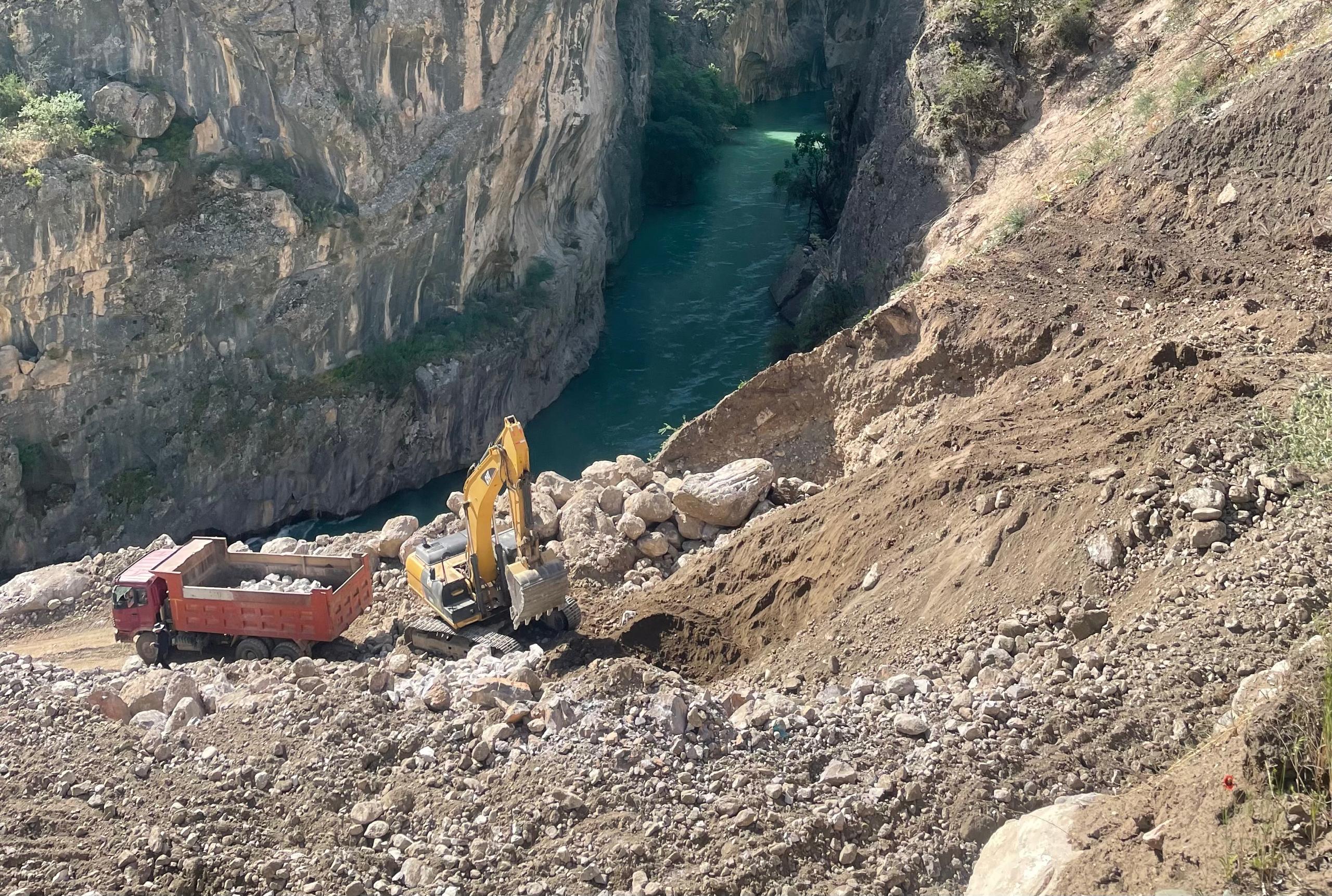

Для реализации проекта получены все необходимые разрешительные документы на проведение строительных и буровзрывных работ. На объекте задействовано более 30 единиц специализированной техники и оборудования, обеспечена поставка строительных материалов и комплектующих. Также проведен ремонт и усиление подъездной дороги протяженностью около 8 километров, что позволяет осуществлять доставку крупногабаритного оборудования.

Параллельно продолжаются работы на основных сооружениях станции. Завершено строительство административного здания, подготовлены площадки в районе водозаборного узла и камеры затвора, начаты земляные работы под здание гидроэлектростанции.
Кроме того, продолжается изготовление трех гидроагрегатов мощностью по 10 МВт каждый, уровень готовности которых составляет около 70%.
В настоящее время ведется оформление и трансформация земельных участков под строительство линии электропередачи. Согласно графику, при соблюдении требований по качеству и безопасности ввод Папанской ГЭС в эксплуатацию запланирован на конец 2027 года в рамках соглашения о государственно-частном партнерстве.
